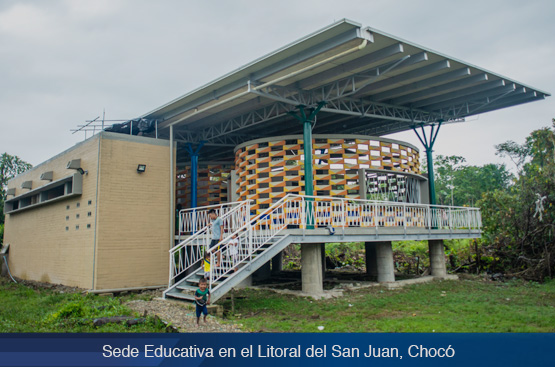

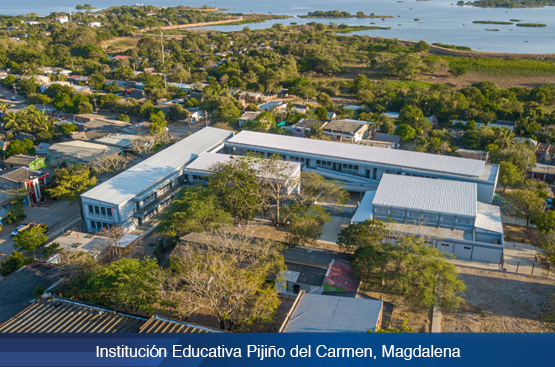

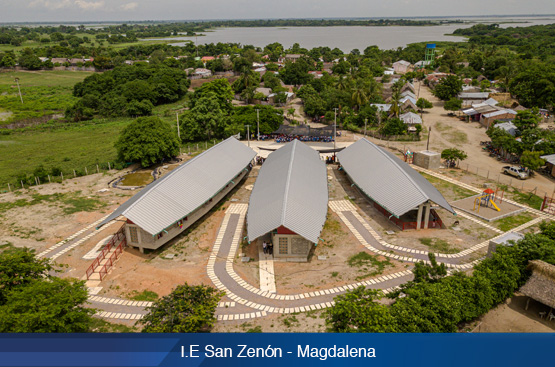

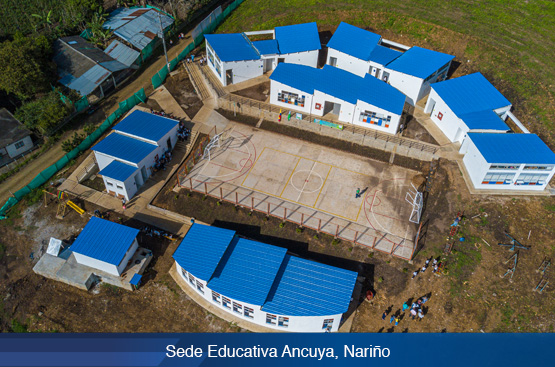

Para la reconstrucción y reubicación de establecimientos educativos afectados por la ola invernal padecida entre 2010 y 2011, el Fondo Adaptación estableció como meta la reconstrucción de 255 sedes educativas en diversas regiones del país. Al cierre del Gobierno del presidente Iván Duque, el avance total es de 238 establecimientos educativos entregados.
Avances 2018 - 2022

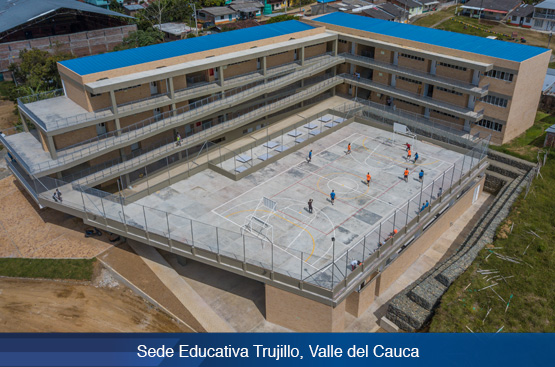

· 137 Sedes Educativas entregadas de las 255 planteadas como meta.
· 101 Sedes Educativas.
· $324.418 Millones Invertidos.
· 19.355 beneficiarios.
· 57 municipios atendidos en 14 departamentos.
· 17 Sedes Educativas

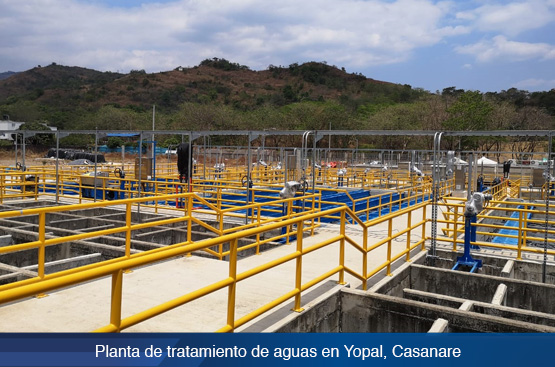

Para atender los sistemas de acueducto y alcantarillado afectados por la ola invernal que se dio entre 2010 y 2011, el Fondo Adaptación estableció la meta de reconstruir y entregar 130 sistemas de acueducto y 99 sistemas de alcantarillado para que miles de colombianos pudieran gozar de agua potable, entre otros beneficios. Al cierre del Gobierno del presidente Iván Duque, el avance total es de 118 acueductos y 97 alcantarillados entregados.
Avances 2018 - 2022

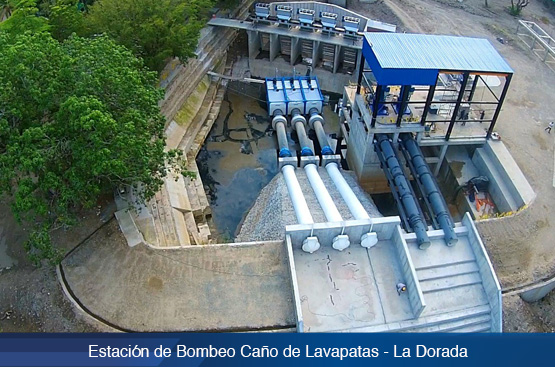

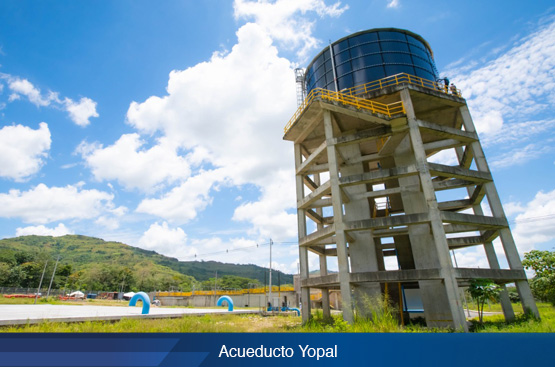

· 93 acueductos entregados de los 130 planteados como meta.
· 79 alcantarillados entregados de los 99 planteados como meta.

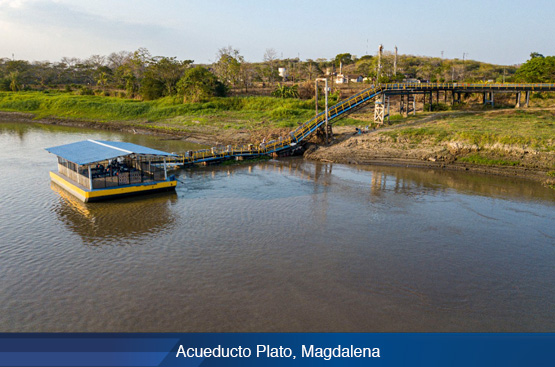

· 27 acueductos entregados.
· 16 alcantarillados entregados.
· $156.016 millones invertidos.
· 750.903 beneficiarios.
· 38 municipios atendidos en 15 departamentos.
· 10 sistemas de acueducto.
· 4 sistemas de alcantarillado.
Con el fin de atender los corredores afectados de la red vial y férrea nacional, concesionada y no concesionada, ante la emergencia invernal generada por el fenómeno de La Niña entre 2010 y 2011, el Fondo Adaptación se estableció la meta de atender 388 sitios críticos. Al cierre del gobierno del presidente Iván Duque, el avance total es de 387 sitios críticos entregados.
Avances 2018 - 2022
· 376 Sitios Críticos entregados de los 388 planteados como meta.
· 11 sitios críticos entregados.
· $508.300 Millones Invertidos.
· 6 departamentos atendidos.
· 1 Puente Balastera en el Departamento del Cauca.
El Fondo Adaptación estableció como meta la entrega de 43.903 viviendas en diversas regiones del país para la reubicación y reconstrucción de viviendas para la atención de hogares, damnificados o localizados en zonas de alto riesgo no mitigable, afectadas por el Fenómeno de La Niña 2010-2011. Al cierre del Gobierno del presidente Iván Duque, el avance total es de 37.242 soluciones de vivienda entregadas.
Avances 2018 - 2022
· 27.783 viviendas entregadas de las 43.903 planteadas como meta.
· 9.459 viviendas
· $558.177 millones invertidos
· 42.566 beneficiarios.
· 299 municipios atendidos en 23 departamentos.
· 6.661 viviendas por entregar.
· 6.506 viviendas por terminar.

Con el objetivo de fortalecer los procesos de ordenamiento ambiental del territorio, como estrategia fundamental para reducir las condiciones de riesgo en las regiones (cuencas hidrográficas) que fueron impactadas por el Fenómeno de La Niña 2010-2011, el Fondo Adaptación estableció la meta de entregar 60 POMCAS (Planes de Ordenación y Manejo de Cuencas Hidrográficas); 457 estaciones hidrometereológicas y 3 radares. Al cierre del Gobierno del presidente Iván Duque, el avance total es del 100%.
Avances 2018 - 2022
· 46 POMCAS (Planes de Ordenación y Manejo de Cuencas Hidrográficas).

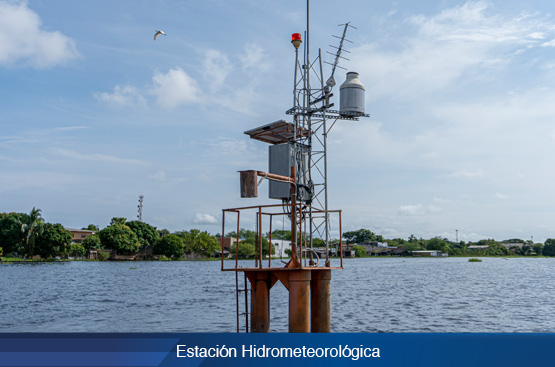

· 383 estaciones hidrometereológicas .

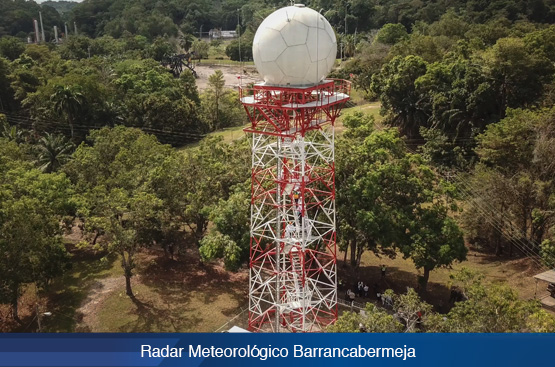

· 3 radares.
· 3 radares meteorológicos.
· 14 POMCAS.
· 74 estaciones hidrometeorológicas.
· 1 herramientas web integral.
· 25 millones de beneficiados.
· $70.226 Millones Invertidos.
· 557 municipios atendidos en 30 departamentos.

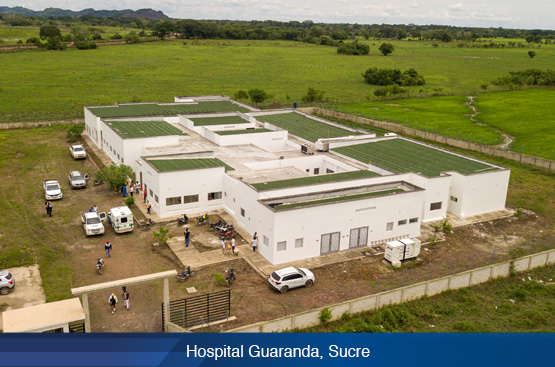

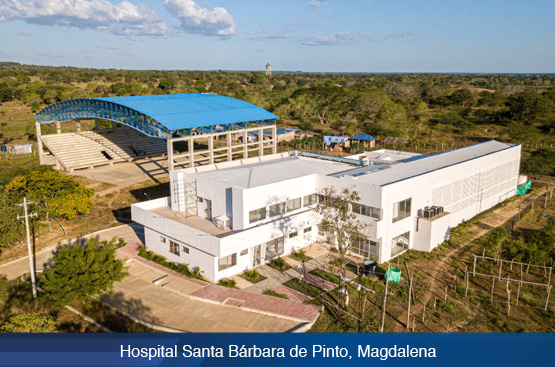

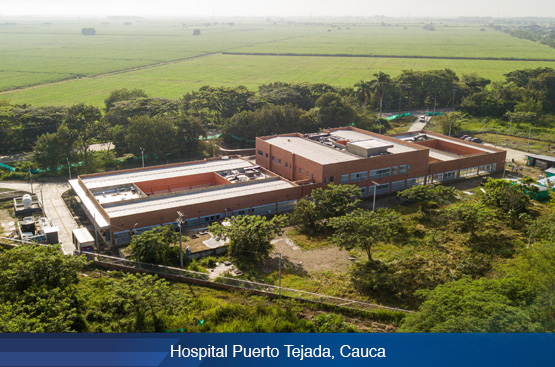

Para la reconstrucción de la infraestructura de los servicios del sector salud afectados por el fenómeno de La Niña 2010-2011, el Fondo Adaptación se trazó la meta de entregar 39 Instituciones Prestadoras de Salud (IPS). Al cierre del Gobierno del presidente Iván Duque, el avance total es de 34 IPS entregadas.
Avances 2018 - 2022
· 15 IPS entregadas de las 39 IPS planteadas como meta.
· 19 IPS entregadas.
· $197.451 millones invertidos.
· 454.951 beneficiarios.
· 19 municipios atentidos en 9 departamentos.
· 5 Centros de Salud

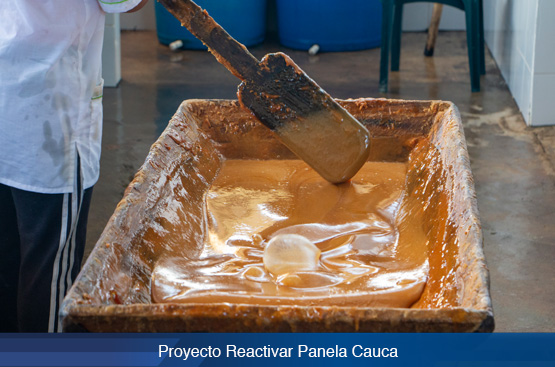

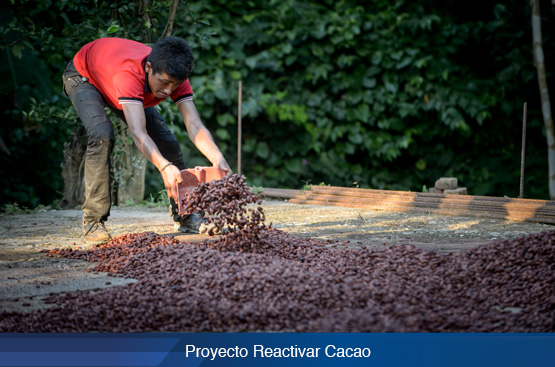

Con el fin de apoyar la recuperación de los sectores agrícolas, ganaderos, pecuarios, y socioeconómicos en diferentes departamentos del país para promover un desarrollo sostenible, el Fondo Adaptación se trazó la meta de desarrollar 87 Proyectos Reactivar y hacer 2 acompañamientos socioeconómicos. Al cierre del Gobierno del presidente Iván Duque, el avance total es de 87 Proyectos Reactivar implementados, 1 acompañamiento socioeconómico terminado y 1 en ejecución.
Avances 2018 - 2022

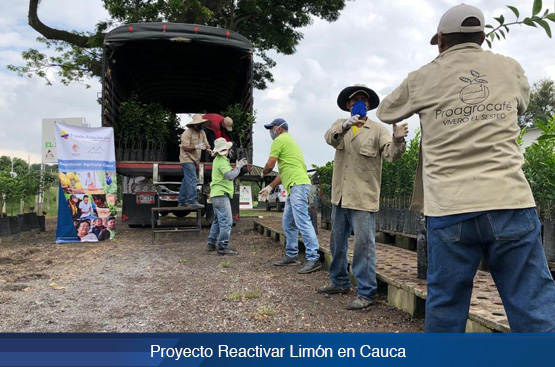

· 84 Proyectos Reactivar implementados.

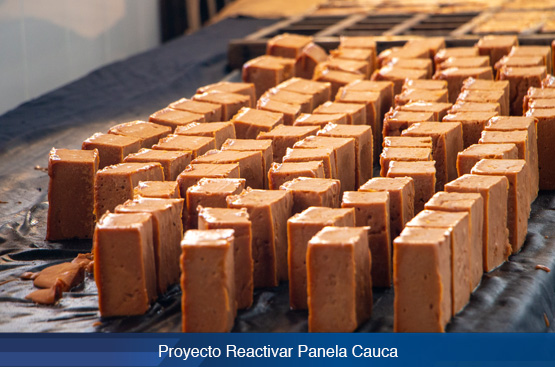

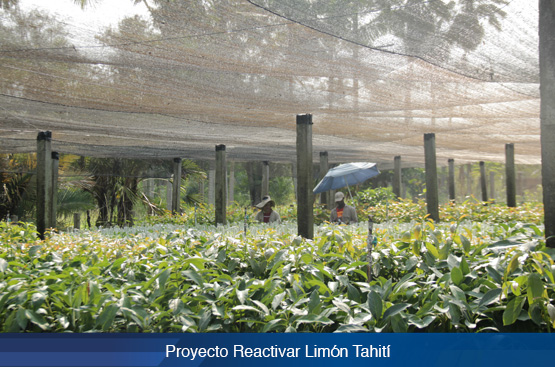

· 3 Proyectos Reactivar.
· 1 Acompañamiento Socioeconómico en Mompós, Bolívar.
· $7.759 millones invertidos
· 2.590 beneficiarios.
· 17 municipios atendidos en 3 departamentos.

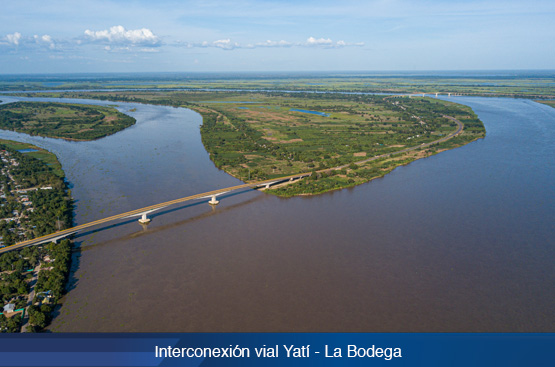

· 1 Proyecto de inclusión productiva en Yatí, Bolívar.
· 1 Acompañamiento socioeconómico en el municipio de Gramalote.

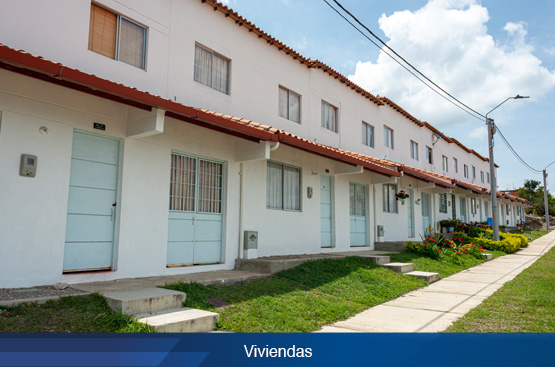

Adelantamos con éxito el reasentamiento de este municipio de Norte de Santander, que cuenta con unas 1.000 familias que habitaban el antiguo casco urbano, en un nuevo sitio seguro. Además de la construcción de las viviendas, el proyecto contempla medidas para la reactivación económica, el restablecimiento de las relaciones comunitarias y el fortalecimiento institucional del municipio.

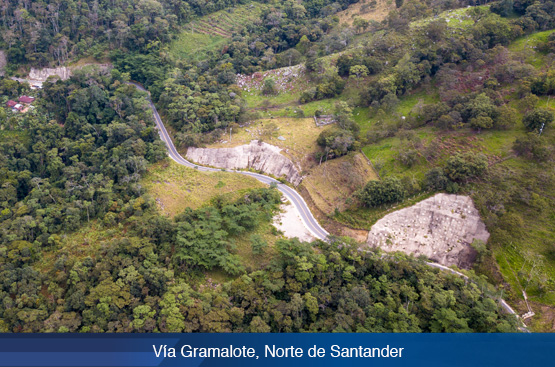

Nuestras metas fueron desarrollar el urbanismo del municipio fases I y II; el tramo vial fases I y II; entregar 7 equipamientos (la Plaza Principal, el Centro Administrativo Municipal, la Plaza de Mercado, el Centro del Adulto Mayor, la Casa del Campesino, el Escenario Deportivo y la Casa de la Cultura) y la entrega de 988 viviendas. A cierre del gobierno del presidente Iván Duque entregamos en su totalidad las fases I y II del urbanismo y el tramo vial en sus fases I y II; los 7 equipamientos; la estación de Policía y 853 viviendas.
Avances 2018 - 2022

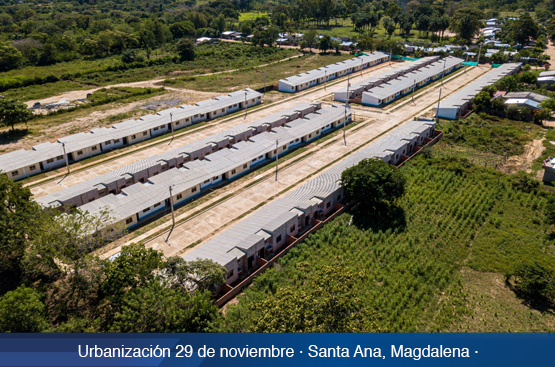

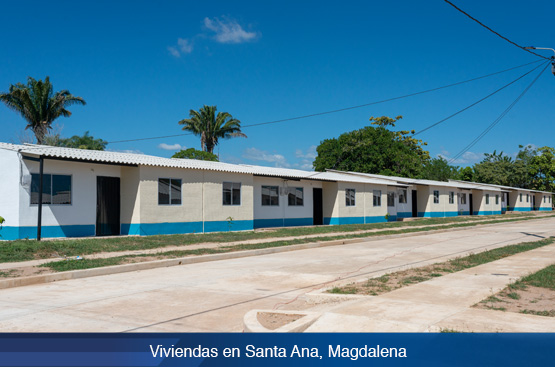

· 525 viviendas entregadas.
· Contratación de urbanismos Fase I y Fase II.
· 2 equipamientos entregados.
· 1 Sistema de Acueducto y Alcantarillado.
· Actualización POMCA Río Zulia y Estación Meteorológica Nueva.
· Entrega de las Fases 1 y 2 de obras de urbanismo

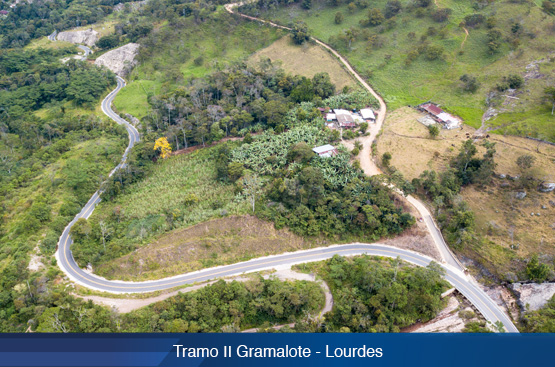

·Terminación y entrega del Tramo vial Fase II.
· Entrega de 328 soluciones de vivienda.

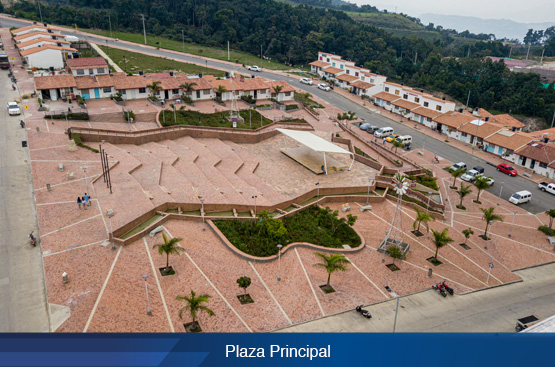

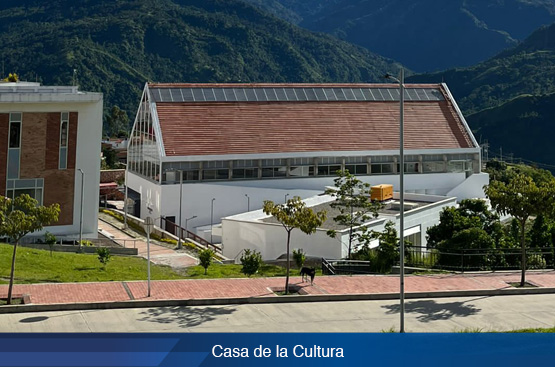

· Entrega de la Casa de la Cultura.

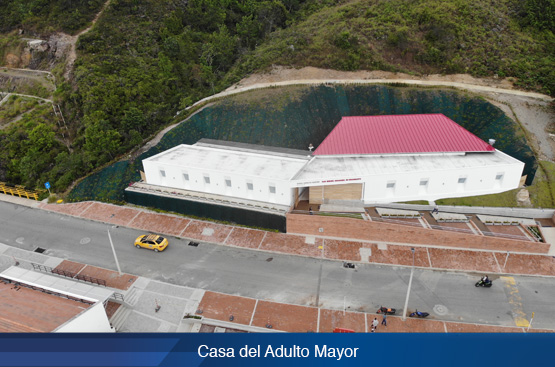

· Entrega de la Casa del Adulto Mayor.

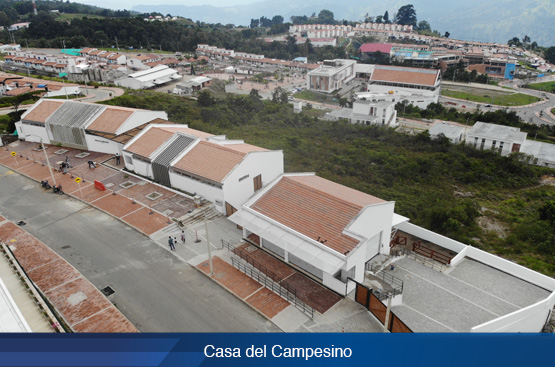

· Entrega de la Casa del Campesino.

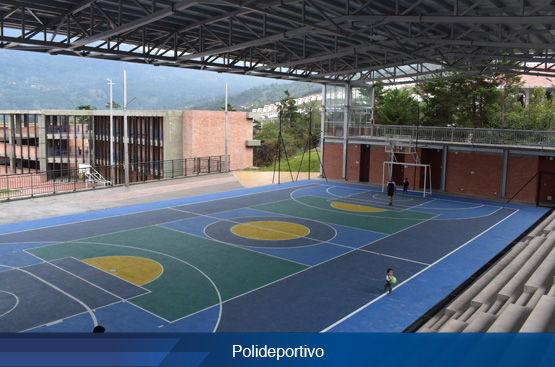

· Entrega de la Escenario Deportivo.

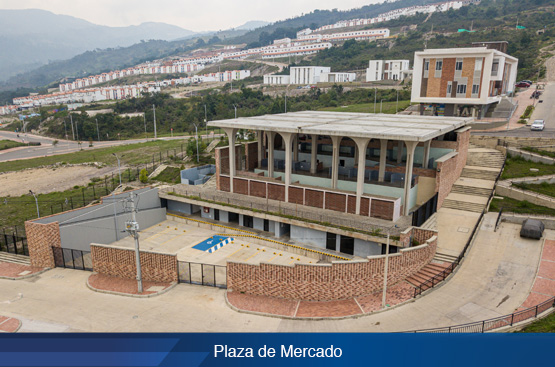

· Entrega de la Plaza de Mercado.

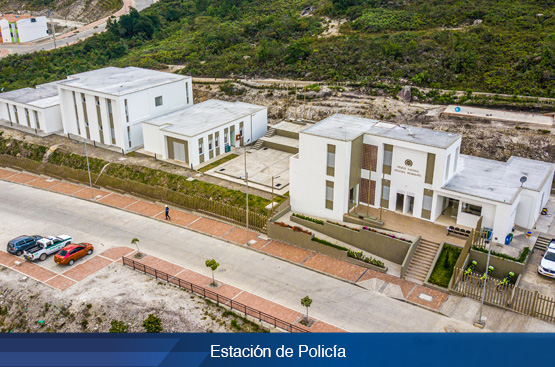

· Entrega de la Estación de Policía.

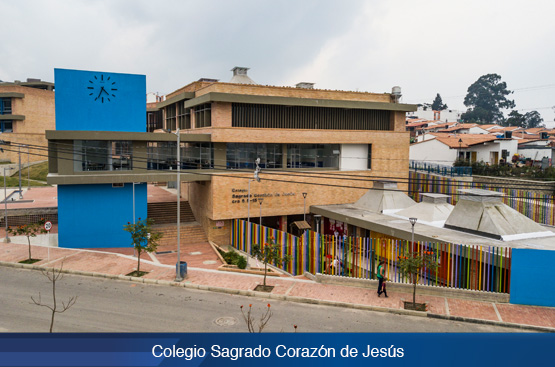

· Entrega del Colegio Sagrado Corazón de Jesús.

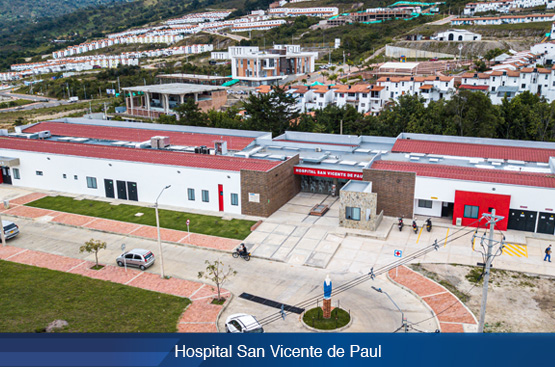

· Construcción y dotación del Hospital San Vicente de Paúl.
· Contratación del proyecto emprendimientos.
· $377.208 millones invertidos.
· 75.168 beneficiados.
· 135 viviendas.
Por su dimensión, complejidad e inversión, este es el proyecto integral más grande que ha tenido Colombia, pues además de reducir el riesgo por inundación asociado al río Cauca y al sistema de drenaje oriental, para proteger la vida y bienes de 900.000 habitantes del oriente de Cali, contempla una intervención en distintas dimensiones para la reducción de la vulnerabilidad social con la entrega de soluciones de viviendas, el impulso de unidades productivas y la protección del medio ambiente.

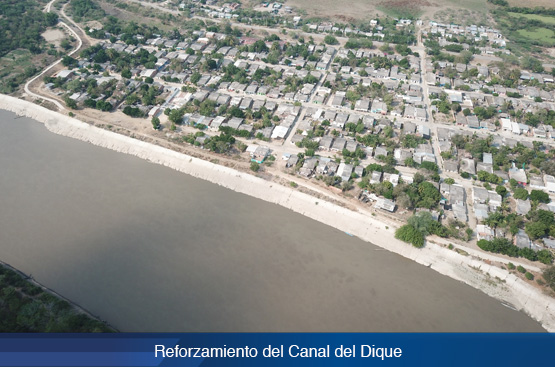

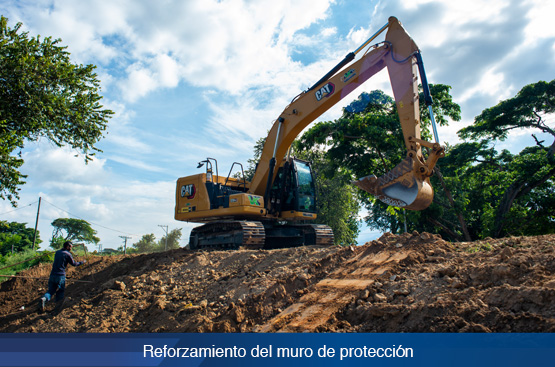

Para este plan nuestros objetivos fueron: reforzar 26,1 km del muro de contención; entregar 5.225 soluciones de vivienda y la puesta en marcha de dos plantas de tratamiento que están en completo funcionamiento. A cierre del gobierno del presidente Iván Duque entregamos 22,9 km reforzados y 1.594 soluciones de vivienda.
Resultados 2018 - 2022
· 7.6 km de Jarillón reforzados.
· 2.073 viviendas entregadas.
· 15.3 km de Jarillón reforzados.
· 14 km de Jarillón entregados.

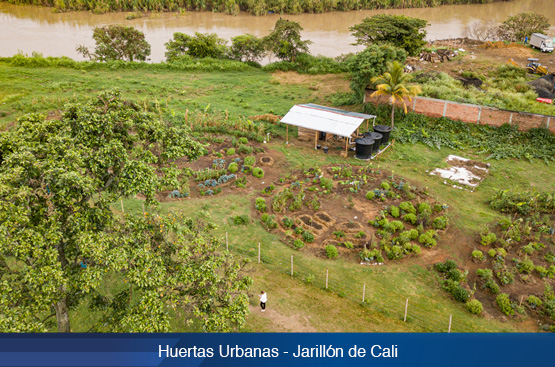

· 1.594 viviendas entregadas.
· $201.549 millones invertidos.
· 900.000 beneficiarios.
· 3.2 Km de reforzamiento del muro de contención.
· 1.558 viviendas.

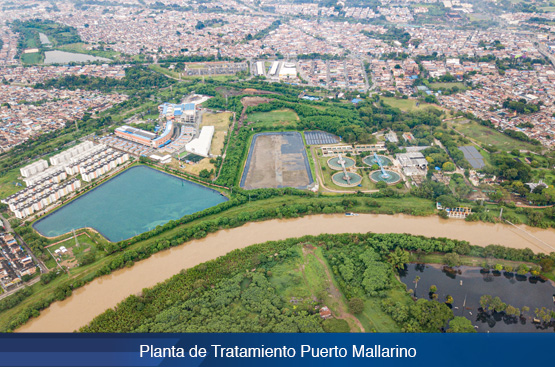

· 2 plantas de tratamento de agua potable y agua residual.

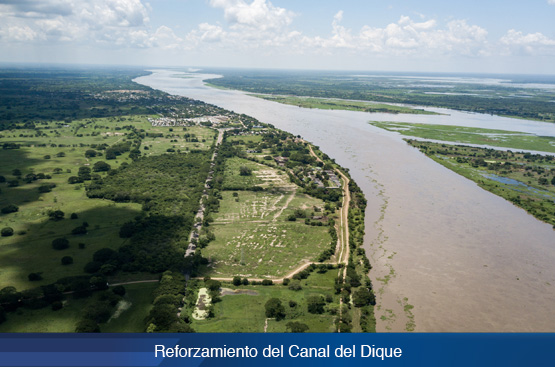

En la región, definimos y ejecutamos el Plan de Manejo Hidrosedimentológico, el cual nos ha permitido tener avances en: la regulación activa del ingreso de caudales al sistema del Canal del Dique; control de tránsito de sedimentos entre el Canal y las bahías de Cartagena y Barbacoas; control de inundaciones y control de niveles de agua en el Canal; control de la intrusión salina; mejoramiento de las conexiones Ciénaga - Ciénaga y Ciénaga – Canal, entre otras.

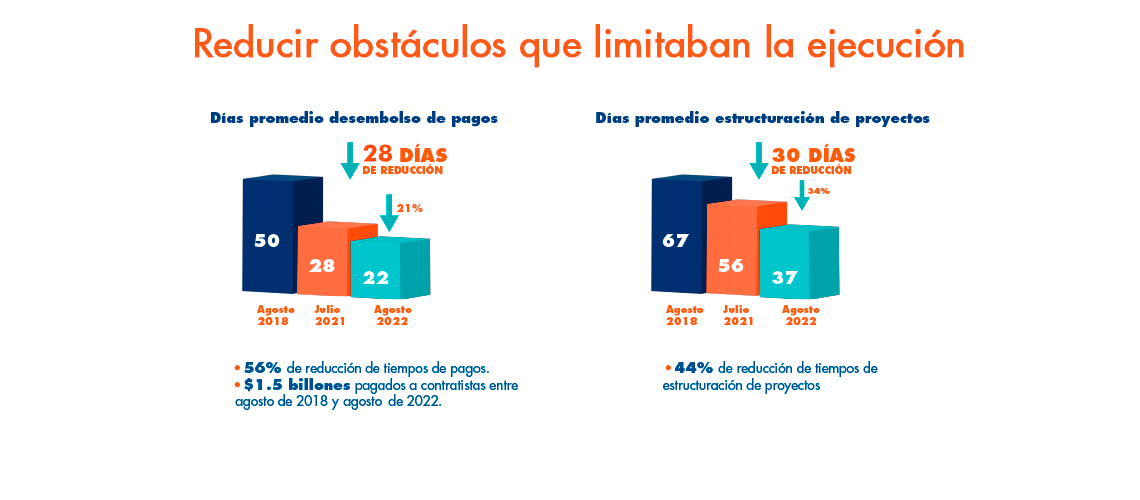

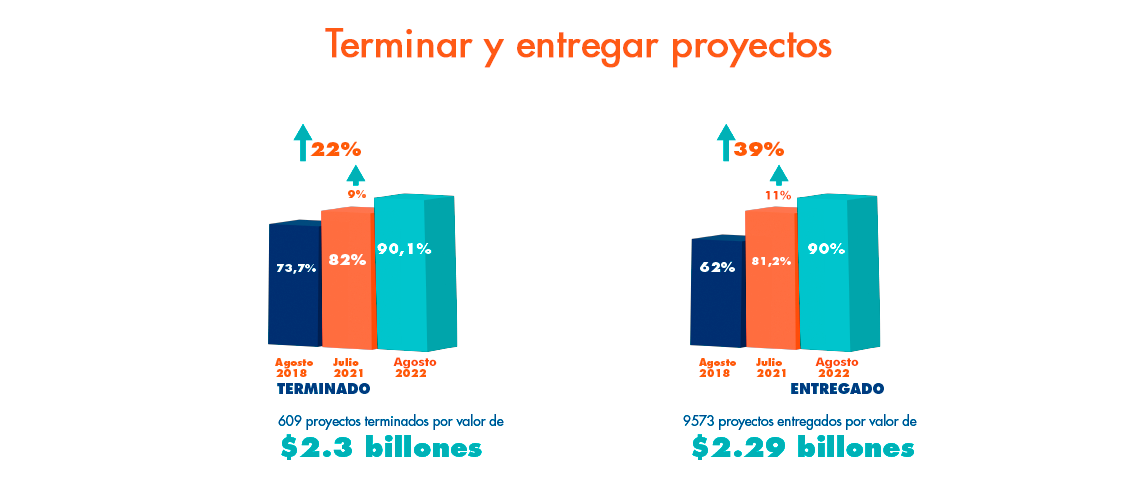

Nos propusimos reforzar 12 centros poblados; intervenir en 1 punto crítico; construir dos tramos viales; adelantar el 92% de la gestión predial y la estructuración de la Fase II del Canal. A cierre del Gobierno del presidente Iván Duque entregamos el 99% de los objetivos trazados en el macroproyecto.
Resultados 2018 - 2022
· 58% de avance en contratación y entregas.
· 43.805 metros lineales de dique entregado.
· Sin gestión predial adelantada.
· 94.7% de avance en gestión predial.
· 3 reforzamientos de centros poblados
· 1 intervención de sitio crítico.
· 105.049 beneficarios.
· $53.831 millones invertidos.
· 4 municipios beneficiados en 2 departamentos.
· 5.3% gestión predial.
· Documentos para la Estructuración de la APP del proyecto.

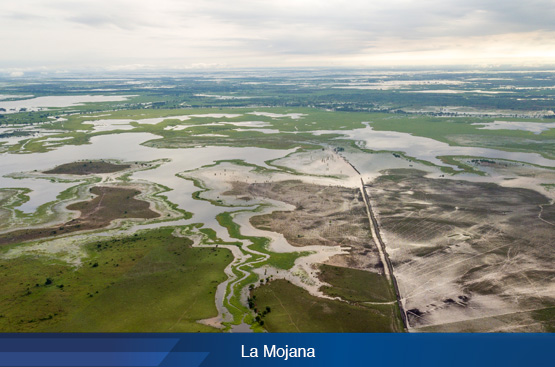

Con la Intervención Integral para la Reducción del Riesgo de Inundaciones en la Región de La Mojana, desarrollamos acciones para lograr una mejor adaptación de sus habitantes a las condiciones ambientales e hidrometereológicas, así como a las características sociales y económicas de la región.
Para el desarrollo de este plan el objetivo del Gobierno fue la formulación el Plan de Acción y Ejecución - etapa de mitigación; la construcción de los muros de San Marcos y Magangué, y aportar en la fase I del SENA Majagual.
Resultados 2018 - 2022
· 50% en diseño de obras de protección.
· 12% de avance en programas para el desarrollo socio-económico de la región.
· Fase I SENA Majagual sin cierre financiero.
· 396 hectáreas de humedales recuperadas.
· Estudios para el monitoreo y la gestión del riesgo por contaminación de mercurio.
· Diseño de la Fase II de alternativas de dinámicas hidráulicas.
· 411.768 beneficiarios.
· $20.365 millones invertidos.
· 2 muros: San Marcos y Magangué.
· 2 acompañamientos socioeconómicos.
· Cierre Fase I Centro Agropecuario del SENA, Majagual.
